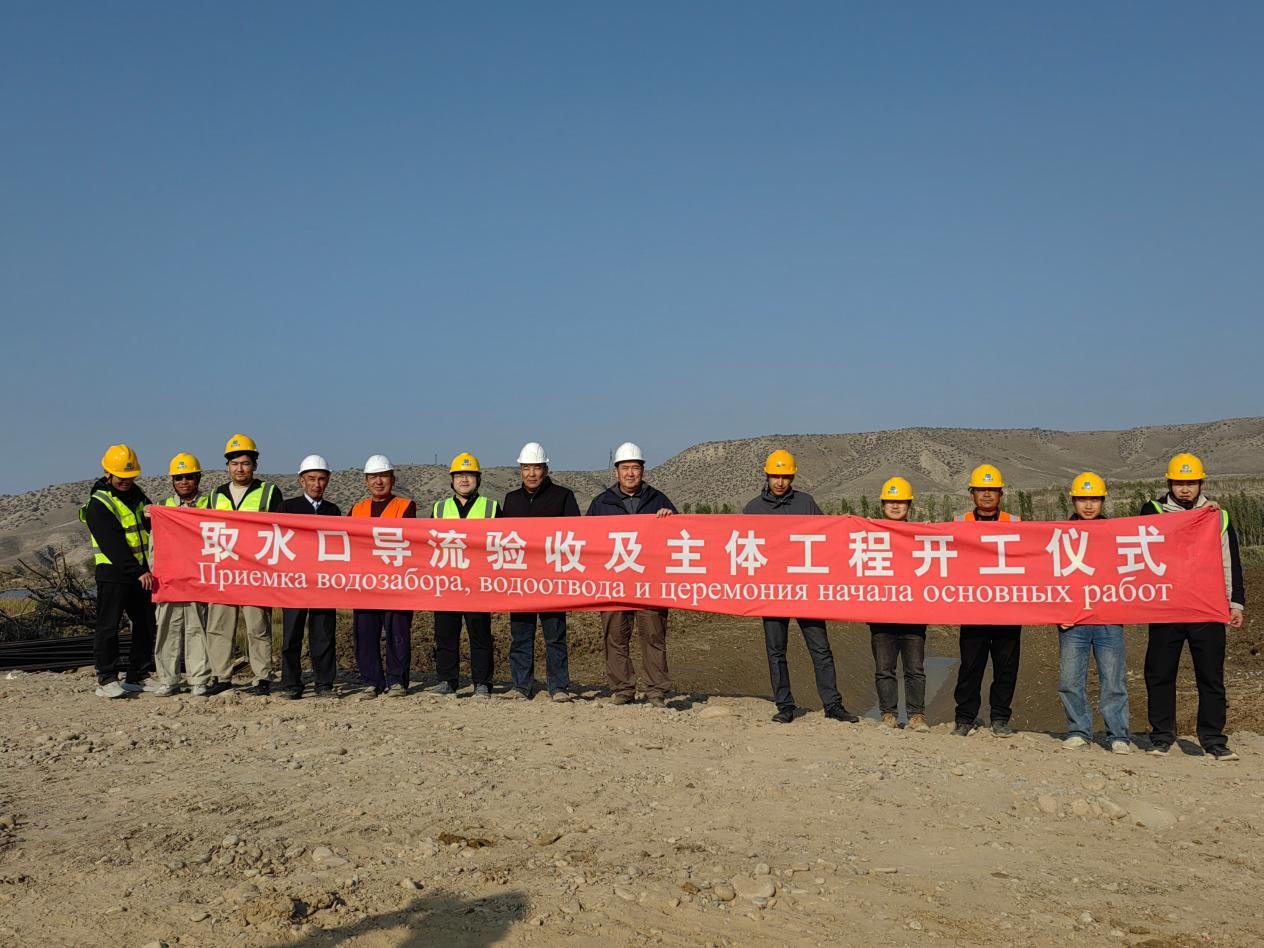

10月16日,吉尔吉斯斯坦乌奇库尔干水电站左右岸取水口导流工程顺利通过联合验收,标志着左右岸取水口主体改造工程正式启动,较原合同节点计划提前1个月。
乌奇库尔干水电站始建于1962年,运营已超60年。左右岸取水口分别承担吉尔吉斯斯坦境内灌溉渠系供水和向乌兹别克斯坦输水灌溉任务,由吉、乌两国安全及水利主管部门共同监管。
建设团队进场后,主动对接电站业主及吉尔吉斯斯坦各级政府部门,完成右岸取水口周边封路、左岸取水口周边临时征地等关键工作,将原定管径1000毫米的虹吸钢管导流方案优化调整为明渠加涵管导流方案,通过调整管径、开展水力学复核验算,使设计过流能力满足10月份灌溉供水要求,为主体工程提前开工创造了技术条件。同时,项目部超前谋划,提前完成左右岸导流涵管施工并通过联合验收,实现主体改造工程提前一个月动工,有效降低中亚地区冬季施工不利影响,在保障质量的前提下大幅降低施工成本,获得电站业主及咨询工程师充分肯定。
项目建成后,将进一步提升下游灌溉供水保障能力,惠及吉乌两国民众,助力区域沿线经济社会发展。
