提前3个月!吉尔吉斯斯坦乌奇库尔干水电站预制梁浇筑全部完成

来源:国际公司 作者:张国寿 时间:2026-09-30 字体:[ 大 中 小 ]

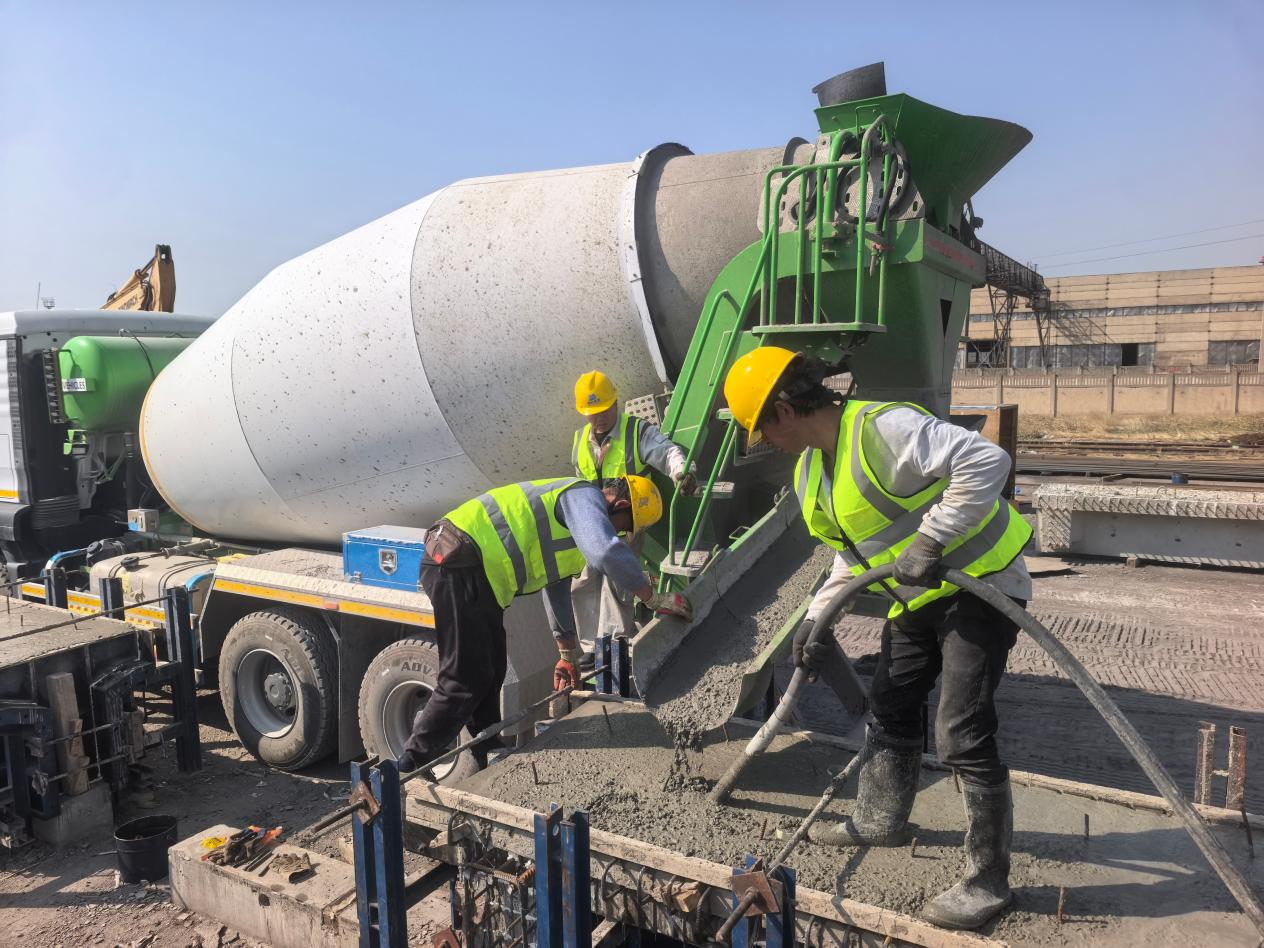

9月30日,随着最后一罐混凝土入仓,吉尔吉斯斯坦乌奇库尔干水电站改造项目全部预制梁浇筑任务圆满收官,较合同里程碑节点目标提前3个月完成,项目建设取得阶段性突破。

乌奇库尔干水电站始建于1962年,运营已超过60年,是吉尔吉斯斯坦核心能源基础设施。本次改造的坝顶交通桥横跨纳伦河流域,兼具跨境通道与沿岸交通功能。项目开工之初,属地商混站骨料品质偏低,不具备B40混凝土生产资质,预制梁施工面临材料供应瓶颈。项目部主动协助商混站升级改造砂石加工与混凝土拌合系统,优化水泥及外加剂选型,完成B40混凝土配合比试验,成功助力该站取得吉尔吉斯斯坦首张本土B40混凝土生产许可,打通了关键材料供应通道。

施工过程中,建设团队积极配合业主委托的第三方质量监督机构,严格依照当地规范管控预制梁施工质量。预制梁工序验收、强度检测、静载试验抽检等各项检测均一次性通过。针对中亚夏季高温、昼夜温差大的气候特点,项目强化混凝土养护与保温措施,牢牢守住预制梁实体质量。同时优化施工工艺、加大资源投入、改造定型钢模板,持续提升浇筑效率,最终较12月31日的合同节点目标提前3个月完成全部预制梁浇筑工作。本次预制梁施工中,商混站技改工艺成熟可靠,全过程质量管控到位,浇筑推进安全有序,获得电站业主及第三方质量监督机构的高度认可。

当前,交通桥改造工程正按计划稳步推进。项目建成后,将有效提升该路段通行能力,改善区域跨境物流与当地居民出行条件,助力当地经济社会发展。
