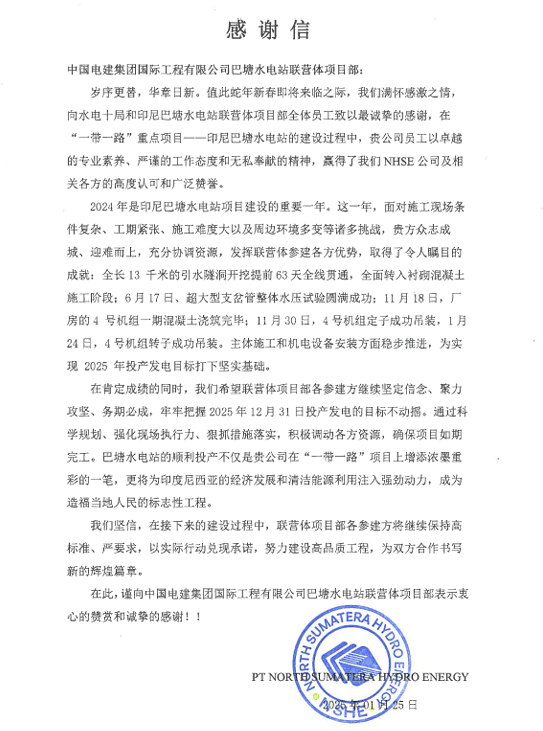

1月25日,印尼巴塘水电站联营体项目部收到了业主单位PT.NORTH SUMATERA HYDRO ENERGY公司发来的感谢信,来信对项目团队在工程建设期间展现出的卓越专业素养、严谨工作态度和无私奉献精神进行了充分的肯定,对联营体项目部表示衷心的赞赏和诚挚的感谢。
信中指出,2024 年印尼巴塘水电站项目面对施工现场条件复杂、工期紧张、施工难度大以及周边环境多变等诸多挑战,项目部众志成城、迎难而上,充分协调资源,发挥联营体参建各方优势,取得了令人瞩目的成就:全长13千米的引水隧洞开挖提前63天全线贯通,全面转入衬砌混凝土施工阶段;6月17日、超大型支岔管整体水压试验圆满成功;11月18日,厂房的4号机组一期混凝土浇筑完毕;11月30日,4号机组定子成功吊装。2025年1月24日,4号机组转子成功吊装。主体施工和机电设备安装方面稳步推进,为实现 2025年投产发电目标打下坚实基础。
巴塘联营体项目部将继续坚定信念、聚力攻坚,以实际行动落实公司“十八字”工作思路,以更高标准、更严要求,努力建设境外高品质工程,为印尼经济发展和清洁能源利用注入强劲动力,为“一带一路”建设增添浓墨重彩的一笔。
