印尼巴塘水电站项目同步推进灾后抢险与复产工作

来源:国际公司 作者:郭涛 时间:2025-12-01 字体:[ ]

11月25日,巴塘水电站项目所在区域受连续强降雨影响,发生山地滑坡、泥石流等自然灾害。巴塘水电站项目迅速启动应急响应,统筹开展抢险救援与复工复产工作,最大限度降低灾害损失。

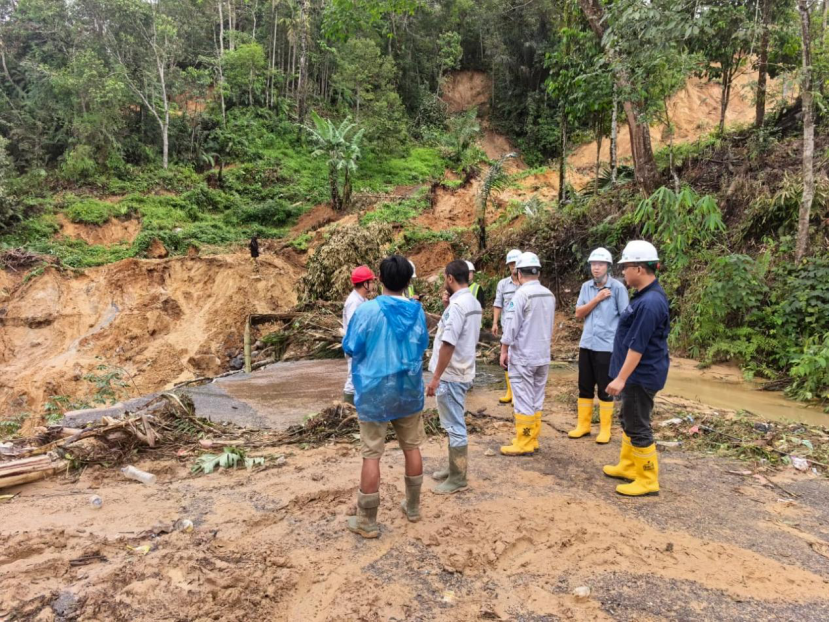

面对险情,项目部立即启动自然灾害应急预案,成立现场应急指挥部,全面研判灾情并部署应对措施。在确保人员安全的前提下,指挥部迅速调集20余名骨干人员组成抢险突击队,并统筹装载机、自卸车、挖掘机等设备,同步投入项目内部及对外连接道路的抢通工作。

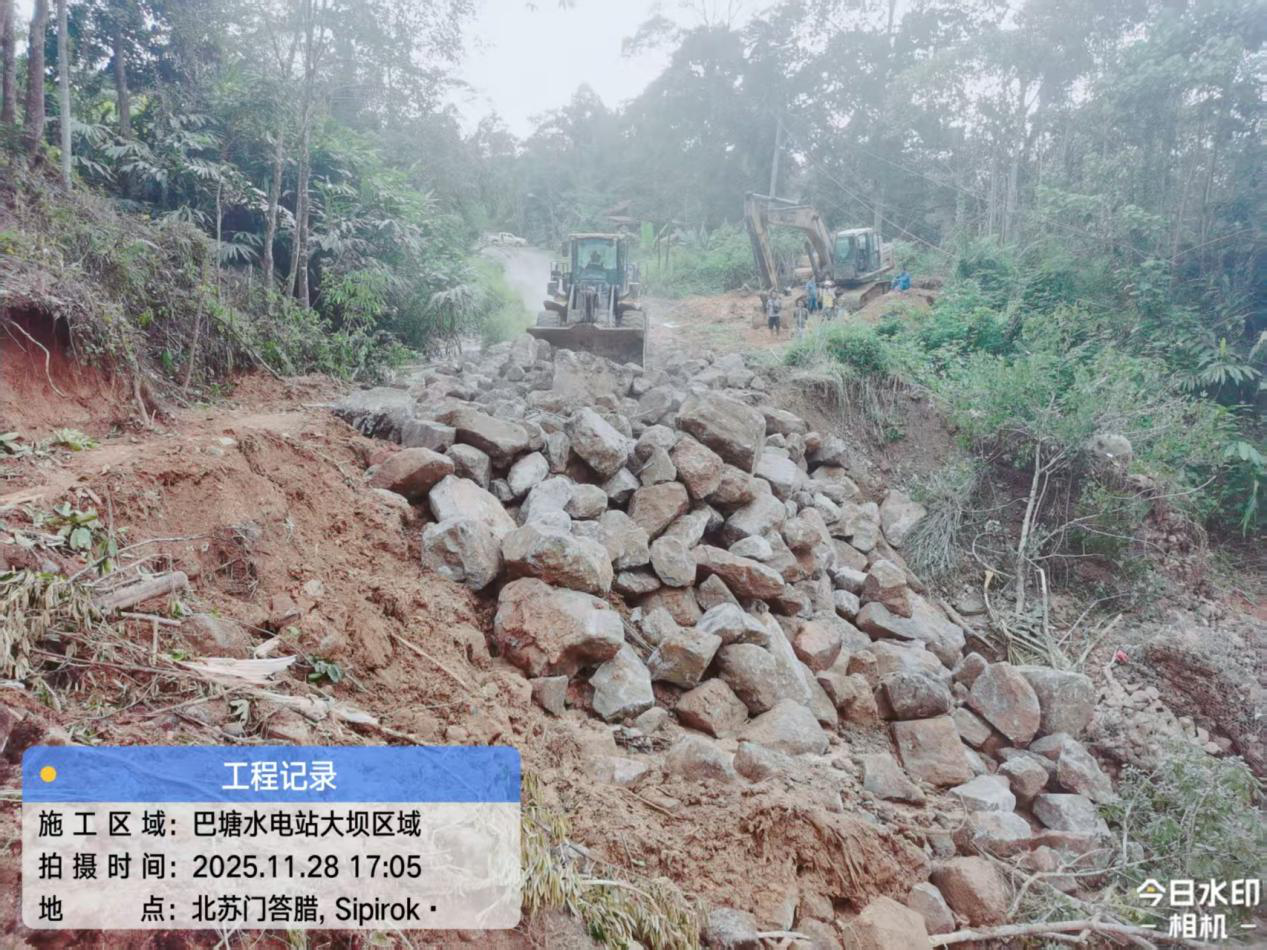

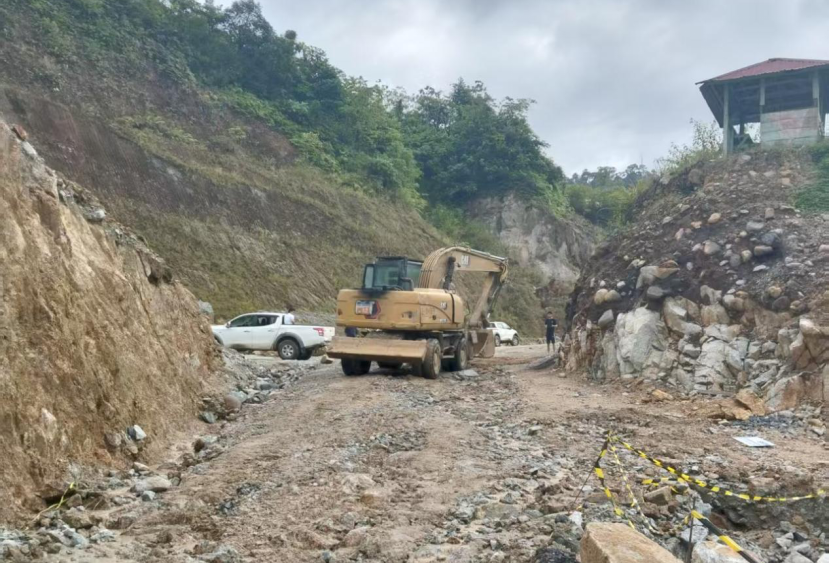

应印尼地方政府请求,抢险队针对乡镇唯一出行道路出现的山体塌方、树木倒伏等险情,采取“机械清理为主、人工配合为辅”的协同作业方案,全力开展道路疏通工作。突击队员轮班作战、昼夜不停,全力打通关键阻塞路段,保障救援物资运输畅通。经连续两天奋战,主干道已实现临时通行,满足了项目员工及周边民众基本出行与生活保障需求。

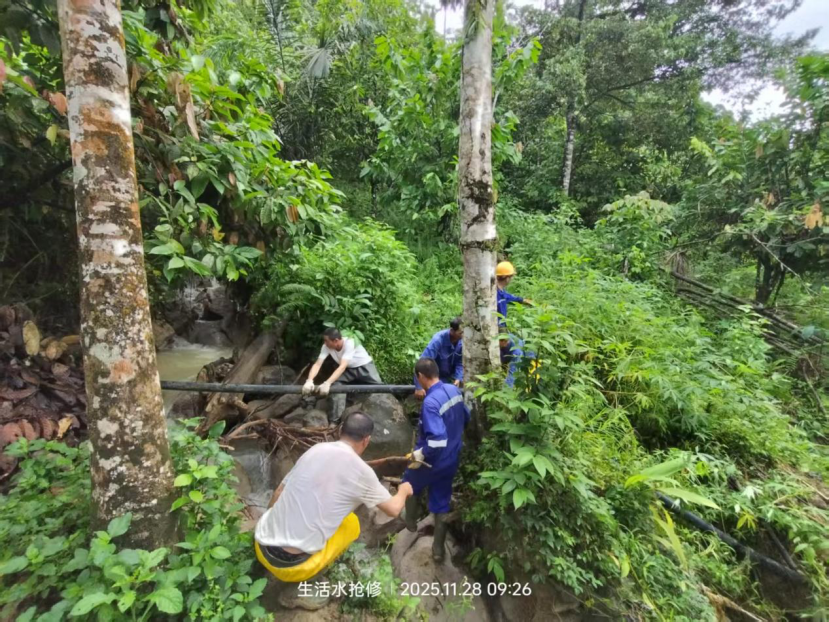

截至目前,项目抢险突击队已协助地方政府转移受灾群众31人,清理沿线道路塌方、淤泥、倒伏树木等10余处,疏通严重受阻主干道近4公里,大坝作业面恢复施工。整体抢险与复产工作正按计划有序推进。
