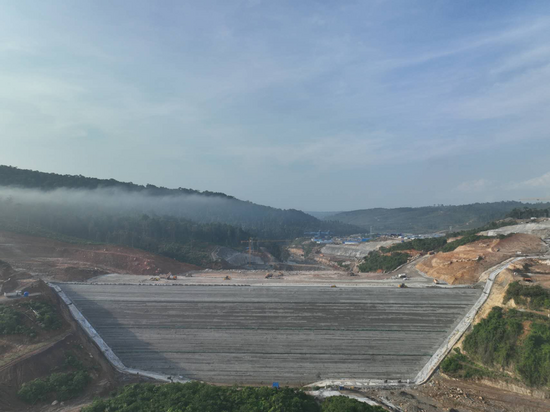

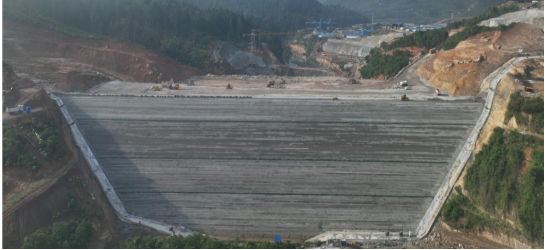

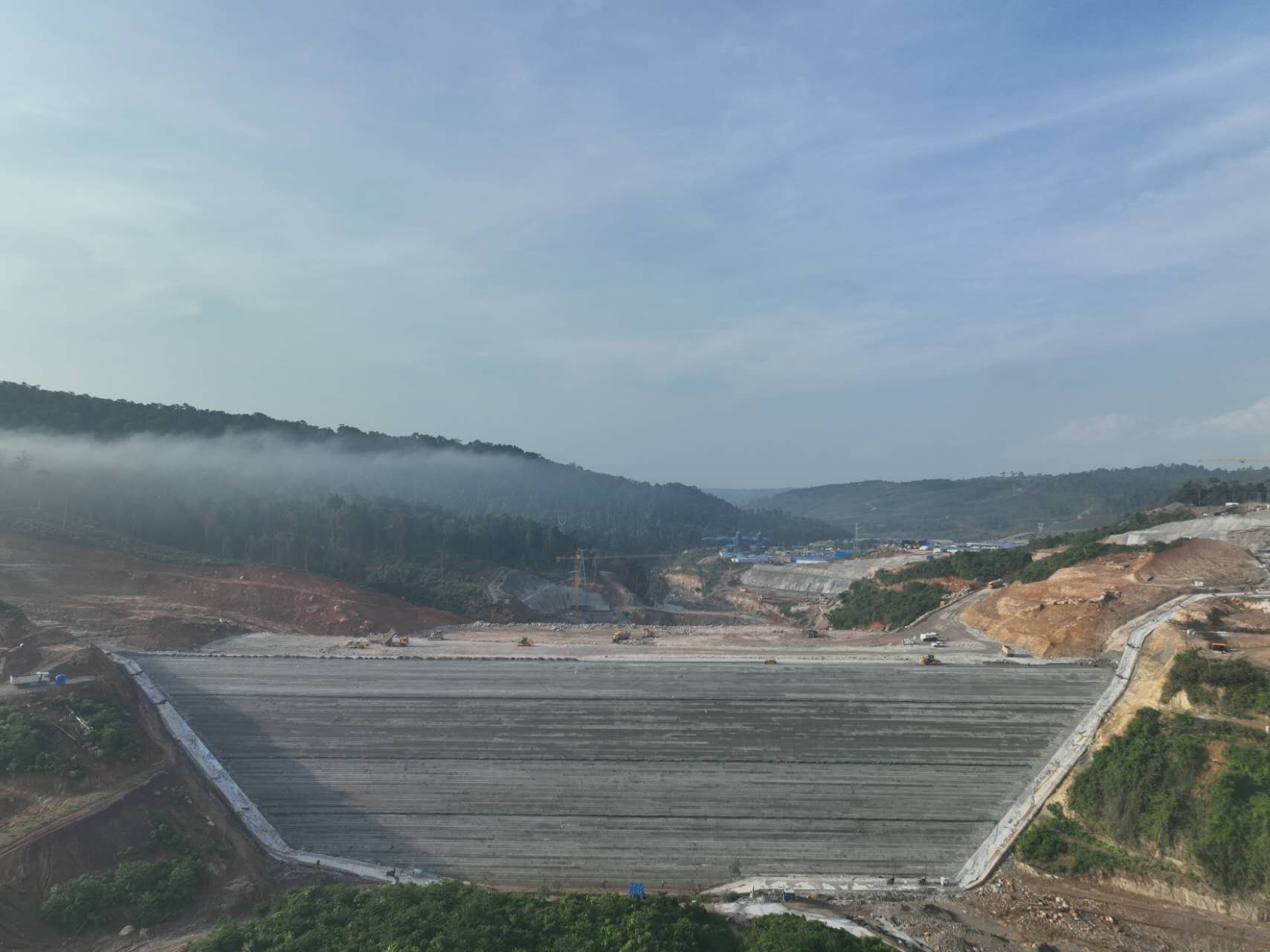

日前,柬埔寨斯登眉登一级水电站项目传来喜讯,大坝提前60天填筑至162米,完成百年一遇防洪度汛节点目标,提前锁定2025年防洪度汛成果。
斯登眉登大坝为混凝土面板堆石坝,坝顶设计高程210米,最大坝高93.3米。大坝所在地区每年5月初至9月底为雨季,强降雨持续不断,多年平均降雨量4300毫米,2024年降雨量暴涨至6100毫米,严峻的度汛形势对2025年大坝施工进度安全构成威胁。建设团队主动求变,科学总结2024年度汛期经验,精心组织施工,合理配置资源,以目标倒排进度计划,加大各项工作投入,确保项目安全、进度、质量受控,最终在汛期来临前填筑至目标高程,为后续施工顺利开展提供了必要条件。
斯登眉登河流域共规划三个梯级电站。一级水电站为龙头电站,位于柬埔寨西北部菩萨省境内,具有7.19亿立方米的年调节库容,以发电为主。电站设计装机2台28.5兆瓦水轮发电机组,总装机容量57兆瓦,建成后可缓解当地电力供应不足问题,提供清洁电力能源。同时,项目加强属地化建设,为当地人提供大量工作岗位,为后续梯级电站建设储备一批技能型人才。
