塔克拉玛干的“绿”
——沙雅光伏项目全容量并网发电纪实

来源:机电安装分局 作者:成国义 陈瑾 摄影:林伟鸿 时间:2026-01-21 字体:[ ]

2025年12月24日,新疆塔克拉玛干沙漠腹地,沙雅县光伏项目建设现场风起沙走,却难掩绵延成片的光伏方阵在风沙中傲然绽放出的生命之蓝。

在当地相关部门的见证下,这个点“沙”成“绿”的标志性项目——中电建阿克苏地区沙雅县25万千瓦光伏产业园区低碳转型新能源项目顺利实现全容量并网发电目标。

梭梭树等治沙植物绿意点点、错落分布。光伏阵列在绿植的映衬下,一刻不停地把阳光转化为清洁电能汇入新疆电网。这个地区寄予厚望的项目,成功展示了在塔克拉玛干沙漠边缘地区新能源发展的潜力,标志着“发电—固沙—增绿”协同模式从构想走向现实。它所发出的电流嗡鸣声,是向世界郑重宣告,“戴森球”在中国不是神话。

治沙不是“附加题” 而是“同题共答”

沙雅光伏项目位于阿克苏地区沙雅县盖孜库木乡西南侧沙漠区域,光伏区占地约6450亩,装机250兆瓦,配套建设25兆瓦/50兆瓦时电化学储能系统,并网后年均可提供清洁电力约4.2亿千瓦时,预计减排二氧化碳约33万吨。

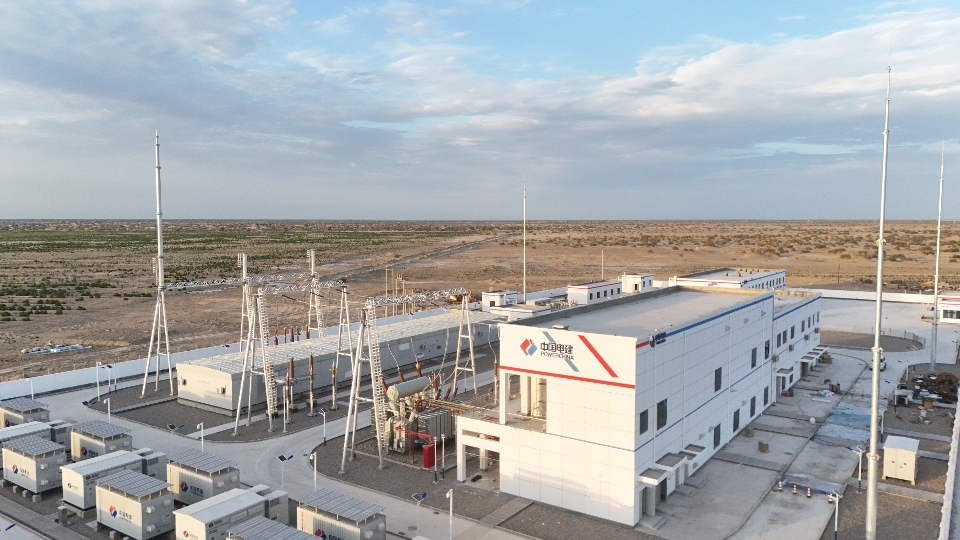

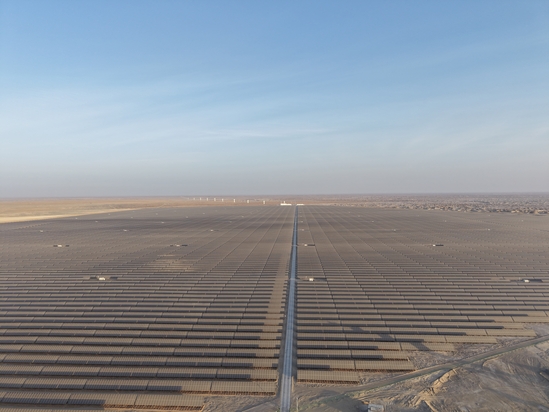

走进沙雅光伏电站,站内的主变压器、箱式变电站、输电铁塔等电力设备布局井然有序,各类冷却机组、高压输电线路与变电构架协同工作,有效构建了一个高效稳定的电能转换与输送体系。那连绵起伏的沙漠戈壁上,两米多高的光伏板宛如整齐的方阵,矗立在阳光下,不仅高效收集着太阳能,同时在防风固沙方面发挥着积极的生态效益。

不同于常规能源项目,沙雅光伏项目从定位伊始,就把治沙从“配套工程”升格为“系统工程”,把新能源开发与生态治理同步推进。

为实现建设与生态的协同,首先要关注“环境逻辑”。沙漠不是平整固定的施工场地,而是持续变化的自然系统,风速、沙移、地基状态都会影响施工节拍与质量控制。因此,工序安排、材料供应、施工面移交与后续养护必须同频,否则就会出现工程推进快、治沙跟不上,或治沙先完成、施工再扰动的内耗。

为防止将治沙变成“后续补充项”,建设团队将固沙、增绿、滴灌与种植等工作纳入总体实施方案,与主体工程统筹组织、同步实施,把生态治理纳入施工组织主线,让工程建设与生态修复互为条件、相互支撑,为后续运行维护形成更稳定的现场条件。

项目以光伏组件为基础,利用其降低地表风速的物理特性,同步推进多重生态治理措施:场区内配套草方格沙障约1300亩,场区周边种植梭梭林约1200亩,并建设滴灌系统,实现综合治沙面积约7650亩,成功将草方格固沙、梭梭林环绕增绿、滴灌系统与作物种植等措施串成链条。

这些举措一方面固住沙、稳住地表,另一方面用绿化与滴灌为沙地提供持续改良的条件。项目团队同时探索“发电—固沙—增绿”与经济性作物“大芸”种植相结合的协同模式,实现经济与生态的协同发展。

先把施工条件“做出来” 再把工程“做稳做优”

沙雅项目的真正难点,在于“现场条件不足以直接满足标准化施工”的矛盾——要在松散沙土上做基础,要在风沙与温差影响下保证混凝土质量,要让关键工序连续可控,还要让生态治理与主体施工互不打架,还能互相支撑。

破解思路只有一个——先构建施工条件,再推进主体建造。

松散沙土成孔是基础稳定的第一道门槛,成孔状态若不可控,将导致后续工序返工、等待、重复确认,造成进度拖慢与质量风险叠加。

针对这一关键环节,项目团队创新应用松散沙土“注水钻孔”成孔方式,把高不确定性的成孔环节转变为可控制、可复制的标准化工序。同步升级“组织方式”,围绕成孔质量与效率,将施工节拍、机械适配、人员分工、过程复核等要素纳入同一计划里统筹推进。先确立“孔成得稳”的施工共识,再实现“孔做得快”的效率,推动作业面进入可计划、可兑现的有序节奏。

风沙与温差影响混凝土连续性浇筑,放大混凝土施工的波动风险,这是第二道难关。连续性一旦被打断,现场将陷入“赶进度”与“保质量”的拉扯,反而增加组织成本。

为破解这一难题,项目通过机械改装保障混凝土浇筑的连续性,并配套优化工序,把关键浇筑从“靠经验把控”转向“靠装备与组织能力把控”。

在现场,“连续性”还体现为全链条的协同动作:材料供应、运输衔接、作业面准备、浇筑节拍、过程检查等各环节精准对齐,形成闭环管理。

用机械改装解决“能力匹配”,用工序再组织解决“节拍匹配”,把关键作业变成可稳定重复的流程,建设团队在确保质量与安全的前提下,把进度推得更稳、更实。

沙土地基处理与大面积作业面的统筹则是第三个难题。沙漠场景中,“面”的管理远难于“点”的把控,点位多、线路长、作业面分散,任何一个环节偏离节拍,都会在整个施工链条上被放大。

项目采用科学的沙土地基处理技术,并通过不断优化工序衔接与资源组织,在确保质量与安全的前提下,实现提高效率与降低成本的双重目标。

这一成果背后,是一套项目管理基本功:明确关键工序主线与接口责任,避免环节脱节;滚动调整资源配置,确保节拍紧密衔接;将安全质量控制嵌入日常施工节奏,摒弃事后补救的被动模式。这种“把不确定性压下去”的管理能力,正是项目从“做成”走向“做稳、做优”跨越的核心支撑。

从“建成一个项目”到“形成一种模式”

沙雅光伏项目,是沙雅县探索“光伏+治沙”模式的重要成果。

通过光伏板遮挡减少沙地水分的蒸发,依靠光伏支架的阻挡减缓流沙的移动,并通过“光伏治沙+生物防护”的组合方案协调新能源开发与生态保护。工作人员紧盯着监控屏幕,对设备运行状态进行实时把控,确保安全高效地将1.5亿公里外的太阳核聚变能量转化为人民所需的清洁电能,为当地经济社会发展注入绿色动力。

项目的实施得到了新疆维吾尔自治区、阿克苏地区及沙雅县政府各级领导的高度重视和大力支持。依托塔克拉玛干沙漠腹地的独特地理条件,当地推动“发电-治沙-产业”协同发展模式的创新思路,吸引来自欧洲、美洲、东亚、中东等30余个国家代表观摩学习,大家纷纷竖起大拇指。国内多家能源投资企业也纷纷到场开展实地考察与交流。

这一模式的核心价值在于其全方位的可复制性。能源端,以“光伏+储能”的科学配置,形成稳定可靠的清洁电力供给能力。生态端,以“草方格+梭梭林+滴灌+经济作物”的组合措施,把治沙从点状治理升级为片区化系统治理。管理端,探索出“注水钻孔”“连续性浇筑保障”“沙土地基处理”等一系列适配沙漠环境的技术与组织手段,把施工的不确定性压缩到可控范围,减少返工与无效消耗,提升综合履约质量。

项目技术负责人介绍道,“光伏+治沙”项目的总治沙面积达到7750亩,其中光伏区覆盖了6400亩。不仅经济效益可观,更在环境和社会层面带来了显著的综合效益。在经济层面,该项目总投资高达10.4亿元,预计运营期内将创造6.59亿元的利润总额。环境方面,该项目每年可节约标准煤13.71万吨,并减少排放37.84万吨二氧化碳等污染物。同时,通过治沙固沙措施,成功治理了7750亩沙地,有效遏制了沙丘的移动,并改善了区域内的沙尘天气状况。

项目的建成,不仅圆满实现了履约目标,也为塔克拉玛干区域开展同类型项目探索出了一套管理方法与技术手段,培养了一批专业管理团队与技术人才,系统展现了中国在光伏治沙建设领域的综合能力。

并网新启,光伏方阵依旧在沙海中静静吸收阳光,周边的梭梭林随风摇曳,草方格牢牢锁住黄沙。建设者们在沙漠中画下的这幅生态图景,让每一缕阳光的价值都沉淀为沙海变绿洲的生动实践。
