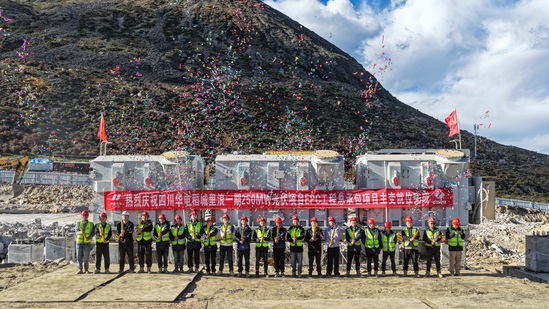

9月30日,在国庆节到来之际,四川华电稻城里浪一期250兆瓦光伏项目220千伏升压站主变压器就位顺利完成。
里浪光伏项目位于甘孜州稻城县赤土乡、巨龙乡和香格里拉镇境内,场址海拔4500米至4700米,采用“牧光互补”模式建设,交流侧装机250兆瓦,配套新建1座220千伏升压站。
该主变压器容量为25万千伏安,是一台三相分体式有载调压变压器,总重超过300吨。一群建设者,顶风冒雪啃下硬骨头,从东到西跨越迢迢千里之距。让这庞然大物稳稳安坐于川西高原上。
“盯死主变基础”
主变基础施工的难,从开挖就开始了。8月初,基坑挖下去就遇上硬岩,两台挖机24小时轮班作业。项目部又调来钻机,先用小钻杆成排打孔,再拿钎杆、破碎锤跟进,一点一点把基坑“啃”了出来。
8月27日,项目经理周志远在工作群里给总工王仕平留了一句话:“盯死主变基础。”同一天,主变基础三级自检表发到群里,每道工序都要过三级自检,全方位严控施工质量。
8月28日,钢筋绑扎完成。周志远上了基础,拿着卷尺,一根一根量间距、量保护层厚度,逐项核对。量到最后一处,他直起腰,说了两个字:“行,浇。”当天下午,预埋件通过验收,基础转入关模。
8月31日一早,雪下上了。海拔4700米的光伏区一夜全白,刚装好的组件一半盖着雪,一半露着黑色的电池板。现浇混凝土最怕雨雪冲刷,浇筑只能暂停。下午太阳出来,雪化得比落下时还快,4点,监理和建设单位到场验收。入夜天放晴,浇筑开始。
基础按设计是C30混凝土,考虑到高原冻融环境,最终提了一级按C35浇筑。这里没有条件走泵送。于是,七辆罐车轮流进场,混凝土卸进吊斗,吊车把吊斗转到基础正上方,作业人员拉开斗底翻板一点点放料,振捣棒紧跟着快插慢拔。一斗接一斗不能歇太久,间隔一长,前后两层就接不牢。
防风棚边有一只铁桶改的火炉,谁手冻僵了就凑过去烤一烤。凌晨一点,食堂送来热乎的蛋炒饭,大家几口刨完接着干。
9月1日上午8点,最后一斗混凝土落定。
从济南到稻城
基础浇完两周后,9月15日凌晨,周志远在群里发了一条消息:“主变今天已经装车了。”
三相主变分装三辆大件运输车,从山东济南历城区的厂家出发,一路向西,夜里不行车,只在白天赶路。
负责设备运输的副经理岳鑫每天在群里报一次位置:9月18日早上到河南三门峡,19日到陕西凤县,20日进四川邛崃,21日上折多山,22日早上到雅江,下午5点多进了稻城县城。
主变在路上走,现场也在为它让路。
9月20日晚,主变刚到邛崃,岳鑫就在群里提醒:“上山的路很多炮弹坑,路边还堆了很多土堆,道路必须在22日具备运输条件。”现场开始紧锣密鼓修整道路。
9月23日,周志远接连安排:卸完的组件车全部下山,给主变腾通道;第二天的商品混凝土9点前上山,跟主变错开。晚上,他再次交代:“今晚辛苦一下把路处理好,同时提前把牵引设备和挖机准备好。”
不到23点,进场路口的组件车已全部放行,牵引机械和道路辅助机械全部到位,路口拦了起来,只待主变进场。
三趟上山
三相主变一台一台地上山。
9月24日一早,打头的C相到了进场道路路口,工程部赵平、项目经理周志远跟车护送。
进场道路是新修整的山路,路况复杂难行,11点31分车到7公里处,15点51分过15公里,这8公里走了4个多小时。16点41分,车爬上17公里处的全线最高点。19点31分天快黑时,施工班组长陈柯雨在群里发了一条消息:“主变到升压站!”
后面两相照着同样的路子上山。9月29日,最后一相A相上午进入进场道路,下午5点过了最高点。
每一相进站,都要先过一道检查。在监理、建设、施工单位三方见证下,厂家和运输单位现场打印冲击记录,核查运输途中是否受到超限冲击。同时,检查本体内的氮气压力,确认一路保持正压,器身没有受潮。
一寸一寸滑上基础
项目部成立了以项目经理为组长的主变安装施工指挥组,王仕平牵头编制主变安装施工方案。三相从基础西侧向东侧按A、B、C依次排开,每一相都要对准油箱中心线,防止相序错位。
第一相进站当晚,王仕平把主变安装图发到群里,让测量员王乾廷第二天一早按图放出就位中心线。夜里11点半,他又发来一版更新的安装图。就位用的钢板连夜运到,随车吊、吊带、撬棍也在当晚备齐。
9月25日早上8点多,就位队伍到场。主变没有用吊车吊,是逐相平移滑进去的:钢板在运输车和基础之间铺成滑道,液压千斤顶把主变顶起,落上滑道,再一点点平移到基础上,中心线对正后落位。全过程专人统一指挥。
9月30日,最后一相A相定位,电气安装人员到场确认。当天下午,主变运输冲击记录等资料由厂家、运输、施工、监理、建设五方签字确认,收集存档。
至此,项目升压站主变三相全部就位。
从硬岩里开出基坑,到雪停后连夜浇筑,再到三相主变从济南运上高原、一寸一寸滑上基础,8月31日夜里浇下的主变基础,如今稳稳托起了全场最重的设备。
