当地时间11月11日23时,柬埔寨甘再水电站中控室的屏幕上,年发电量数字最终定格在4.5亿度。
运维团队不仅突破了年度4.5亿度的发电目标,更比计划时间提前了整整50天。与此同时,电站累计安全运行天数同步刷新至5048天,相当于实现13年零10个月的连续安全纪录。
这份亮眼成绩单的背后,是水电十局甘再运维项目部全体人员的日夜坚守。从烈日下的线路巡检到厂房内的机组检修,从深夜中控室的运行值班到汛期大坝上的应急值守,他们以专业为笔、以责任为墨,为公司海外运维事业的画卷上书写了浓墨重彩的一笔。
精检细巡:织密设备安全“防护网”
“设备是发电的根基,只有把根基扎牢,才能让发电‘马力’十足。”这是项目部全体人员的共识。他们始终将设备安全作为发电保障的第一道防线,以“零死角、零隐患”为目标,构建起“日常巡检+定期维护+状态检修”的全方位设备管护体系。
甘再水电站地处柬埔寨南部,输电线路多穿越居民生活区,夏季高温可达40℃以上,雨季则暴雨连绵,线路巡检工作面临重重挑战。

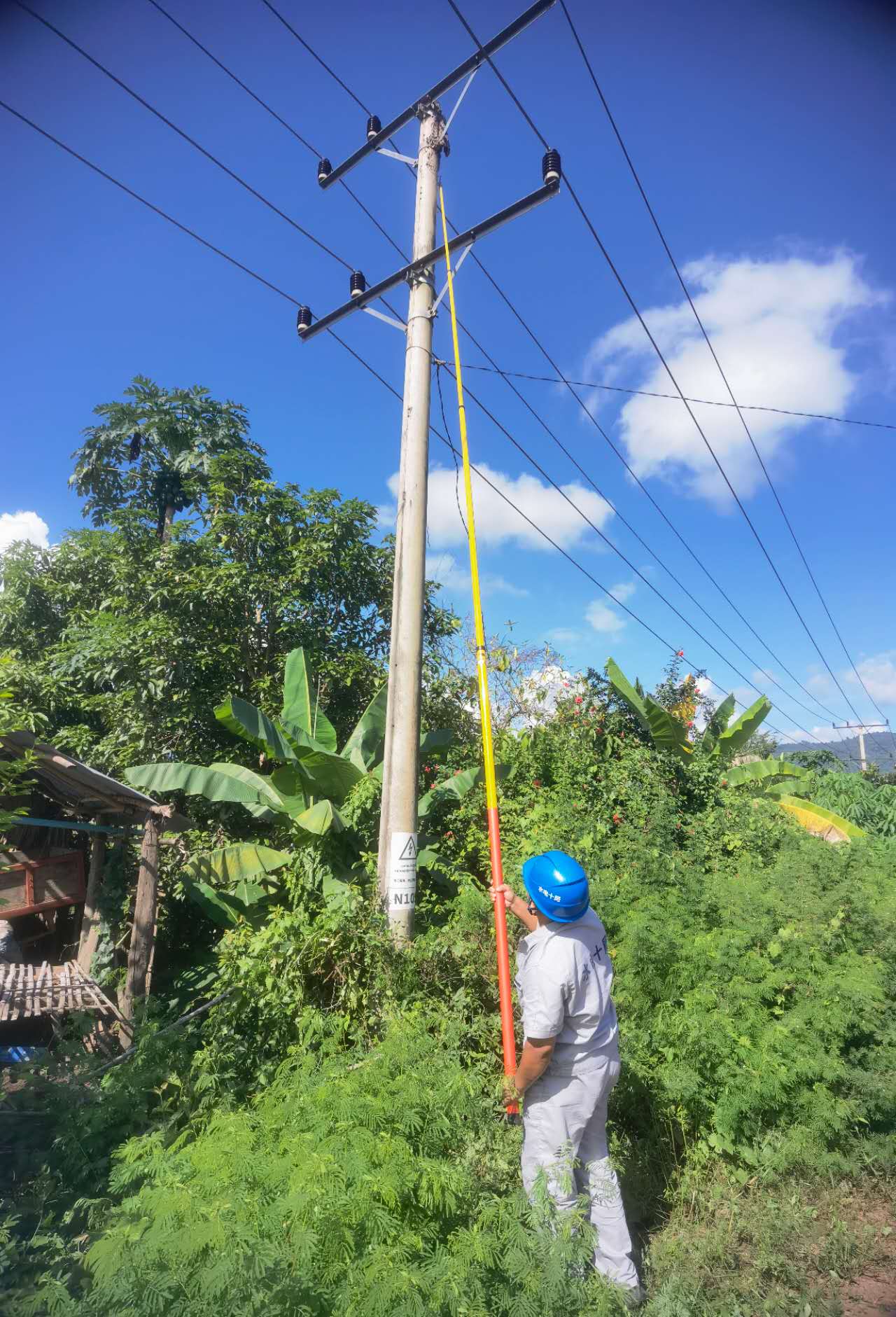

为确保巡检质量,项目部结合当地气候特点与地形条件,制定了“分片包干、责任到人”的差异化巡检方案,将22千伏、230千伏输电线路划分为巡检区域,采用“人工徒步巡检+无人机航拍+在线监测系统”的“三位一体”巡检模式,实现线路隐患的精准识别与及时处置。
截至10月底,项目部全年累计开展线路巡检146次,徒步里程超1000公里,针对线路绝缘子老化、导线磨损、杆塔基础松动等各类隐患依照预案妥善处理,确保输电通道“零故障”畅通,为电力顺利输出扫清障碍。
如果说线路巡检是“外部防护”,那么,机组检修与日常维护就是电站的“内部调养”。项目部秉持“预防性维护为主、故障抢修为辅”的理念,全力保障每一台机组都保持最佳运行状态。
今年上半年,项目部完成了甘再水电站三站八台机组的年度全面检修工作,涉及水轮机、发电机、调速器等12类核心设备,仅检修方案就经历5次讨论修改,最终形成详细作业指导书。此次集中检修有效消除设备长期运行积累的隐患,为电站后续稳产高产提供坚实硬件支撑。
科学值守:筑牢连续发电“支撑点”
运行值班是电站发电的“中枢神经”,中控室里的每一个操作指令,都直接关系到发电效率与设备安全。

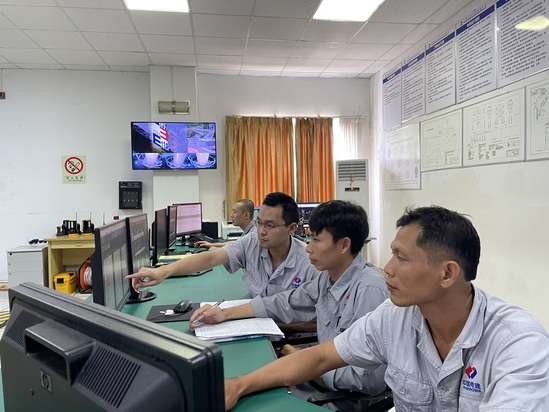

项目部共36名运行值班人员,其中属地化员工17人,分为4个班组,24小时轮班坚守在三站中控室,用高度的责任心守护着电站的“心脏”。中控室的大屏幕上,8台机组的转速、电压、水压、温度、摆度等关键参数实时跳动,一旦发现数据异常,值班人员可在3分钟内做出判断并采取应对措施。
“每一方水都来之不易,必须让它发挥最大的发电价值。”这是项目部在运行管理中坚守的原则。
为提升水利资源利用效率,项目部总结形成了“精细化调度、精益化运营”的工作方法,将“用好每一方水、发好每一度电”的运营理念落实到每一个工作细节。安全监测部结合甘再河流域的历史水文数据及气象部门短期预报,建立水文预测模型,能够精准预测未来72小时的来水流量,为机组调度提供科学依据。
汛期攻坚:扛起防洪发电“双重责”
甘再水电站不仅是能源供应枢纽,更是守护下游安全的关键防洪屏障,肩负着保护贡布省沿岸城市与民众生命财产安全的重要使命。
“防洪为底线,发电为目标,二者需统筹兼顾”。项目部以党员为核心组建汛期应急小组,制定完善的防洪度汛应急预案与实施方案,将应急响应划分为蓝、黄、橙、红四个等级,清晰明确各等级对应的处置流程与责任主体。
今年年中,水电站流域遭遇近两年最强降雨,单日降雨量达101.3毫米,达到大暴雨级别。受强降雨影响,电站上游来水流量从日常的100余立方米/秒急剧攀升至2000余立方米/秒,水库水位快速上涨,电站同时面临防洪安全与电力生产的双重严峻挑战。
项目团队通过科学精准、严谨细致的调度部署,电站在未泄洪、无弃水的前提下,保持机组正常发电,成功抵御最大洪峰冲击,圆满完成防洪度汛与电力供应双重任务。
进入11月,随着年度发电目标的提前完成,甘再水电站已平稳转入年度设备检修期。在检修现场,项目部的技术人员正有序开展机组解体检查、部件清洗与性能测试等工作。“提前完成年度目标不是终点,而是新的起点。”
从线路巡检的“脚底板功夫”,到机组检修的“精雕细琢”;从运行值班的“眼勤手快”,到防洪度汛的“运筹帷幄”,公司甘再运维项目部用专业、责任与坚守,在异国他乡书写了水电人的担当,他们以严谨细致的工作作风与攻坚克难的奋斗精神,全力以赴,为电站运营注入全新动能,让“中国电建”的品牌在国际市场更加闪亮。
