彩云织就的滇南边陲,普洱江城哈尼族彝族自治县的宝藏镇龙马村,曾草木葱茏、陡峭难行的广袤山地,现已悄然改写容颜。

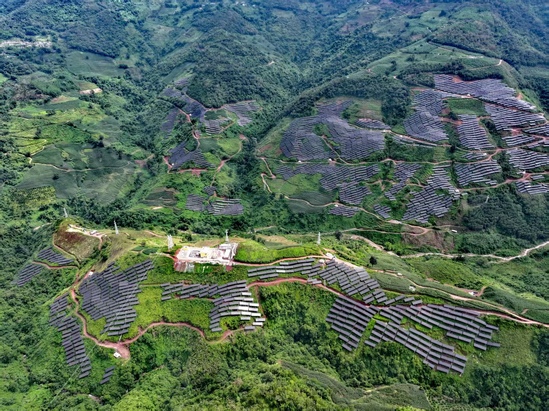

5月31日,大唐江城海明牧场60兆瓦光伏发电项目并网发电。起伏的山坡披上了“甲胄”,连绵的光伏矩阵拔地而起,将那些曾在枝叶间流淌、石缝中跳跃的充沛阳光,转化为清洁的电能,沿着蜿蜒的架空线路,汇入电网,流向千家万户。
然而,项目的建设并非一帆风顺,光明的征途铺着无数荆棘,十局的建设者们凭借着顽强的毅力、卓越的智慧和不懈的努力,突破重重难关,追赶每一个黎明与黄昏,才最终铸就了这一山地光伏精品工程。
悬崖边的运输路
项目伊始,运输难题就如同一座大山横亘在水电十局建设者们面前。
“这个路,运输车咋上得去哦!”初次勘测进场路线,项目经理望着仅3米宽的盘山道路直咋舌。项目场址远在深山,运输道路状况极差,狭窄崎岖,部分路段仅容一辆车勉强通行,陡坡与急弯随处可见,60余公里的运输道路上,分布着近20处急弯,最陡坡度达70度,轮胎沿着崖边驶过,有碎石蹦跳着滚落山崖。
80吨重的主变压器,是项目单体重量最大、安装最为复杂的核心设备,也是项目运输最硬核的难题。项目升压站负责人带队实地勘察,用脚步丈量进场道路,不放过任何一个可能影响运输的细节,精心谋划运输方案。“运输方案改了一版又一版,模拟推演也做了一次又一次。”项目总工给我们展示了电脑中的一排方案文件。
为拓宽道路,项目投入专项资金,对关键进场道路和场内主干道进行修整加固。建设者们顶着烈日挥汗如雨,拓宽弯道、平整路面降低坡度、铺设碎石加固路面,确保运输车辆能够顺利通过。
当传统运输方式效果不佳时,项目团队大胆创新,引入无人机进行运输路径的测绘与监控,实时传回路况数据,及时对运输策略做出调整。经过无数次的尝试与努力,主变压器历经千辛万苦,终于安全抵达施工现场,实现了“完美落地”。
搞定了主变压器这个“大家伙”,其他材料设备运输也并不轻松。24个光伏方阵像是被劈开的碎片,散落在高差大、地势陡、距离远的山崖各处。
沿着绵延山脉架设的送出路线,所经之处也尽是树木茂密、道路难寻的山林。各个作业点之间距离远,运输车难以进入,材料设备转运困难且风险极大。
“不管用什么方法,都要保证材料准时到位。”集中研讨会上,项目经理下了死命令,誓要啃下运输这个硬骨头。
经过仔细研究实际地势情况、借鉴已有经验与当地运输方式,经过多番尝试,项目部终于摸索出一套安全适宜的运输方案:将材料分段运输,先采用小型货车或改装车辆运输至场区临时堆场,再根据实地情况选择运输方式二次倒运至安装点,大型设备则拆解运输、现场组装。
光伏区内,20台无人机同时作业,于材料临时堆场与作业平台间来回穿梭,在操作员的控制下吊起光伏组件,利用GPS技术精准定位平稳投放,大幅提升了施工效率,降低了安全风险。
密林中,骡马队正驮着捆扎地整齐严实的电缆和支架,踏着湿滑的山路前行。请来的当地老把式感叹道:“这路连骡马走着都打趔趄。”项目部调动了上百匹骡马,组成3个运输队,每天在山林间往返3趟,将架空路线所需的各种材料送到各个山头的作业点。
项目部采用的“分段转运、拆解重组、空地结合、新旧搭配”的运输方式,在崎岖山地间织就了一张物资运输网,让原本看似不可能的建设任务稳步推进,为顺利并网定下基调。
石头缝里种光伏
海明牧场光伏项目总用地面积1090.9亩,规划60兆瓦装机容量,24个光伏方阵呈“星罗棋布”式分布于龙马村、前进村4个独立地块,单地块最大高差达120米,地块间最远距离逾3公里,形成极具挑战性的“分散式高落差山地作业”格局。
“65度的坡,站着都打晃,钻孔机械也打滑,怎么打桩?”基础施工阶段,技术团队对着陡坡犯愁。平均坡度35度以上、局部达到65度,以及上覆强风化砂岩夹层、下伏喀斯特溶洞群的复杂地质条件,传统机械和施工方法根本无法满足要求,首批试桩时塌孔率达40%。
为突破这一困局,项目技术团队把工作室搬到山头,深入研究此前同类项目的建设经验,充分发挥自身的技术创新能力,组织技术专家进行多轮研讨,最终突破传统施工工艺桎梏。
首创“三维地质建模+分块动态设计”技术,运用无人机倾斜摄影构建1:500高精度地形模型,结合钻探数据实现单桩基础定位精度误差不超过5厘米;同时,定制轻量化履带式潜孔钻装备,解决了传统轮式机械在坡度25以上区域无法作业的难题,配合“套管护壁+气压反循环”成孔工艺,将塌孔率从传统工艺的40%降低至8%以内。
该施工体系实现了“复杂地形高效转化、不良地质精准处理”的技术突破,在同类项目中创造了陡峭山地光伏基础施工效率提升35%、材料损耗降低22%的优异成绩,成为复杂地貌新能源工程建设的示范样本。
雨季抢工竞速赛
当地有句俗语:“天无三日晴”。
4月下旬,今年的雨季提前开始,暴雨一场接着一场。道路因连绵的雨水变得湿滑,道路难行,人走一步退两步,车辆更是打滑陷泥,给运输再添困难,施工现场也积水泥泞不堪,浇筑作业难以进行,有效作业时间大大缩减。此时,距离预计的“5·31”并网目标仅有一个月时间,需户外作业的组件安装、土方施工等进度刚过半,架空路线施工更是刚刚开始。
时间紧迫,刻不容缓,项目团队立下“军令状”,将工作任务细化到每一天、每一个岗位,动态更新施工措施,确保项目目标不变,进度不受影响。加强与气象部门的沟通协作,提前掌握天气变化情况,依据晴雨状况灵活安排施工任务。针对雨季道路湿滑导致的浇筑困难、运输不便等问题,迅速调整施工计划,协调各类机械设备进场,增加作业面,同时采用“5+2”“白加黑”24小时倒班作业模式,充分利用雨停的短暂间隙,争分夺秒地推进工程建设。
30天建成7公里110千伏架空线路。项目架空线路沿途跨越山地、沟壑,路线长、地形复杂,累加恶劣天气、材料供应等因素,工期被压缩至极致。项目部提前谋划、强化与各方协调,组织多支专业队伍分段同步开展基础、组塔、防线施工,投入8个班组、100匹骡马、4套张力放线设备,并抢抓一切可利用窗口期,24小时轮班作业。最终实现了30天建成7公里110千伏架空线路的奇迹,刷新了云南省输电线路建设速度纪录。
开展物资催交“督战”行动。兵马未动粮草先行,项目部组织专人详细了解物资排产、生产进度等情况,将外购件、生产、运输等流程细化,与供应商建立紧密的沟通机制,及时协调解决生产运输过程中出现的问题,确保设备按时、按质、按量交付,满足项目建设的紧迫需求。
26天完成并网手续。4 月29 日,接到建设单位接入系统方案意见书,项目部组建并网专项攻坚小组,以“资料一次性通过、流程无缝对接”为目标,仅耗时26天便完成了全部并网手续办理工作,相较于同类项目平均办理周期缩短63%,为项目按时并网发电争取了宝贵时间。
云端上的安全眼
项目建设,安全是头等大事,不容有失。
海明项目现场地形地势复杂,人员作业、材料运输等都是存在很大的安全风险,而进入雨季后,场地湿滑以及可能出现的滑坡、触电等事故,安全风险进一步提升,同时,由于作业区分散,监管难度也随之增大,隐患排查容易出现盲区,稍有疏忽便可能酿成惨案。
针对这种情况,项目创新构建一体化智慧监控网络,依托15套AI移动布控球及无人机巡检系统,实现1090.9亩施工区域百分百监控覆盖无盲区,重点对陡峭边坡作业面、高落差运输通道、支架基础施工等高危区域实施24小时实时监测。
“看,3号区有人没系安全带!”监控大屏前的安全总监和现场的安全员同时收到了弹出的预警信息,发现有工人没有做好安全措施,迅速做出应对。系统集成AI图像识别技术如“火眼金睛”,可自动捕捉未佩戴安全带、机械违规操作等18类安全隐患,预警信息同步推送至现场安全员手机端,响应时间不超过30秒,隐患整改闭环率达98%,极大地解决了安全监管的困难。
从好几个人盯一个作业面都看不全,到坐在中控室就能管遍全场,安全检查人力投入减少了40%,隐患发现效率提升了3倍,同时,安全日志等文档全部自动生成文档,大大减轻了安全人员负担,提高了安全工作效率。
项目并网时,项目实现了全周期重伤及以上事故零发生,其“技术创新+数据驱动”的管理模式,为川滇黔等高复杂地形工程提供了可复制的安全管控解决方案。
红色引擎聚力量
烈烈党旗当插在最高处,党员当冲锋在最前线。建设过程中,项目部积极响应党组织的号召,以“党建引领+”推进项目建设“百日攻坚”行动。
项目成立党员先锋队和青年突击队,充分发挥党员的先锋模范作用和青年员工的生力军作用。党员干部冲锋在前,青年员工扎根一线,在施工难题面前挺身而出,带头解决技术难题、协调施工矛盾,在关键岗位、关键环节发挥引领示范作用,带动全体建设者攻坚克难、奋勇向前。
在110千伏架空输电线路施工时,突然出现了塔基地质条件突变,导致基础稳定性不足的问题。情况紧急,项目党员组成的技术团队带头,迅速到现场开展勘察,进行反复研究和试验,最终确定了采用增设锚杆、加强基础混凝土配比等综合处理方案。随后,驻守现场,与施工人员一起加班加点,成功解决这一突发技术问题,确保了输电线路施工的顺利推进。
工期紧张,气候变化,身体与精神上的双重压力,让许多工人都深感疲惫,甚至身体透支。项目部及时安排人员轮换休息,多次开展关心关爱活动,慰问奋战在施工一线的建设者,为他们改善就餐环境,丰富菜品,提升住宿条件,做好后勤保障工作,切实解决建设者的后顾之忧,让项目人员能够全身心地投入到项目建设之中。人文关怀如春风化雨,滋润着每一位建设者的心田,汇聚起强大的建设力量,为项目的顺利推进提供了坚实的人力保障。
经过147天的艰苦奋战,在全体建设者的共同努力下,项目如期完成“5·31”全容量并网发电节点,实现了“决战即胜利,首投即全投”的攻坚目标,获得了业主单位的高度赞扬与表彰。
如今,这座光伏电站每年输送91946.8兆瓦时的清洁电能,正点亮千家万户的灯火。曾经那滴落在泥土中的汗水、在监控屏前熬红的双眼、在山路上艰难前行的身影,已化作银色的光伏矩阵,述说着十局建设者用创新为笔、以实干为墨,在这山林间写就的绿色诗篇。
