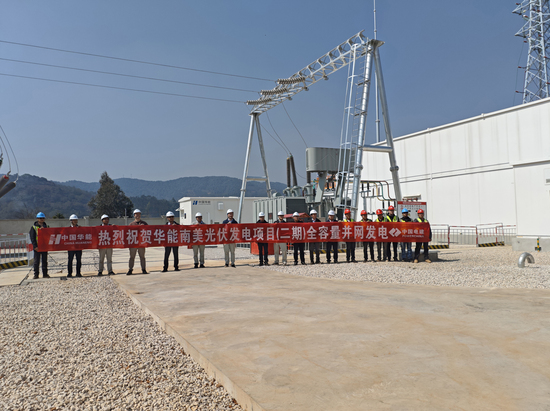

南美光伏发电项目(二期)全容量并网发电

来源:机电安装分局 作者:董书贤 摄影:叶恩强 时间:2026-03-12 字体:[ ]

3月10日,南美光伏发电项目(二期)经130天攻坚,顺利实现全容量并网发电,助推当地在新能源产业与乡村振兴协同发展上迈出关键一步。

自开工以来,项目部充分发挥十局“铁军精神”,克服运输道路崎岖、气候恶劣、工期紧张等困难,同时进行技术创新,采用“大间距、高支架、单排组件布置”技术,在保留茶园光照需求的同时实现高效发电。

项目位于云南省临沧市临翔区南美乡,额定容量45兆瓦,安装容量56.06兆瓦峰值,新建2回35千伏集电线路,新建1座110千伏升压站。项目采用“茶光互补”模式,实现“上面发电、下面种茶”的土地立体化利用,紧密对接云南省“十五五”能源规划中“建设新型能源体系”的战略要求,是临沧市“风光水储一体化”布局中首个落地的“茶光互补”示范工程。

建成后年发电量约7300万度,等效利用小时数约1300小时,每年约节省2.6万吨煤,25年运行期内的年平均发电量稳定在较高水平,将为当地区域经济社会发展持续提供可靠的清洁电力保障,是贯彻落实国家“双碳”战略的具体实践,对推动云南省绿色能源产业发展、优化能源结构具有重要示范意义。
