广西宾阳黎塘风电场项目35千伏集电线路铁塔组立全面收官

来源:机电安装分局 作者:李枫 摄影:周志远 时间:2026-01-05 字体:[ ]

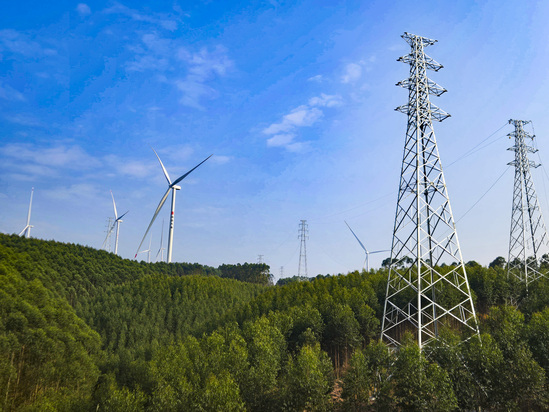

1月5日,随着最后一基铁塔顶端横担精准就位,宾阳黎塘风电场35千伏集电线路86基铁塔组立工作全部完成,标志着该项目电力输送“骨架”全面成型,为后续风机并网打通了运行通道。

项目坐落于丘陵地带,35千伏集电线路全长42.879千米,贯穿黎塘镇周边山地、林地,沿线地形复杂,沟壑纵横,铁塔位处海拔200至700米的陡坡区域,最大坡度达40度,车辆无法直达,塔材运输与现场组立面临严峻考验。施工期间还遭遇持续降雨、高温高湿等恶劣天气,导致施工安全风险和工期推进压力加大。

项目部以“党建引领+技术攻坚”为抓手,组建党员先锋队和技术攻坚小组,多次开展现场实地勘查与方案论证,定制一基一方案的高效施工策略:一是采用“随车吊+农用车”组合模式,施工设备、施工材料分批有序的运送至各作业点;二是灵活运用“内悬浮外拉线抱杆分解组塔”“地面组装”等多种工艺,采用流动式起重机组塔施工,精准提升组塔效率与安装精度;三是严格落实危大工程安全管控要求,风电场施工区域安装监控,施工过程全程监测,实行“一人一塔”旁站监督,确保施工全程“零事故”;四是通过优化塔位选址避开生态敏感区、采用低扰动基础施工工艺、施工后及时恢复植被等措施,最大限度减少对周边林地、水土的影响,实现工程建设与生态保护协同推进。

风电场建成后,预计年发电量可达4.5亿千瓦时,所产生的绿色电能将接入广西区域电网,优化当地能源结构,提升供电可靠性,并为宾阳县及周边区域的工业生产、乡村振兴提供稳定电力支撑,助力“双碳”目标实现。
