5月26日,华能精河100万千瓦光伏项目升压站一次倒送电成功,标志着升压站已具备并网条件。

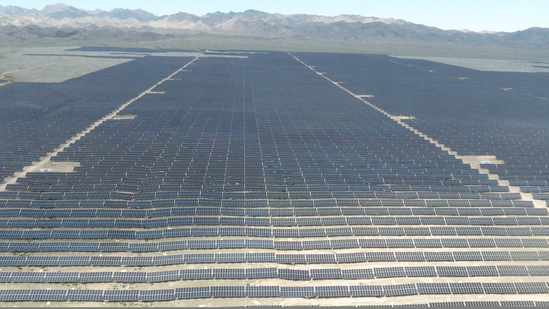

项目是新疆维吾尔自治区2024年第一批市场化并网新能源项目,装机规模1000兆瓦,占地3.4万亩。
面对设备到货滞后、工期紧、冬季严寒等多重挑战,项目部坚持“计划先行、工序前置、精准管控”的施工理念,科学统筹施工组织,合理配置人力和机械资源,实现设备进场与安装、验收与调试全流程无缝衔接。针对零下30摄氏度极端低温,制定专项施工方案,有效破解气候制约,保障关键工序连续作业,全力确保工程节点稳步推进。
项目倒送电的实现为后续并网发电筑牢基础,也顺利打通绿色电能送出的关键通道,为区域能源结构优化、绿色低碳发展注入强劲清洁能源动力。
