牙根一级水电站顺利具备过流条件

来源:二分局 作者:袁懿 摄影:程飞旋 时间:2026-07-02 字体:[ ]

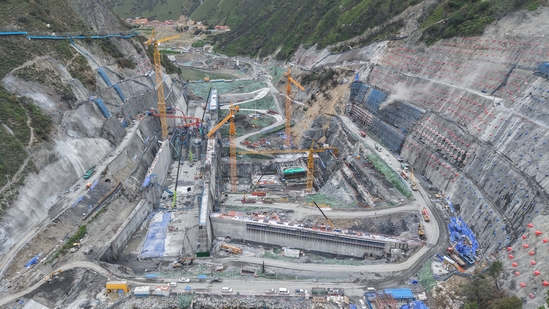

6月30日,随着最后一仓混凝土浇筑完成,牙根一级水电站顺利达成过流条件关键节点,项目履约取得重大阶段性突破,为工程后续高效推进筑牢坚实基础。

自项目启动以来,牙根一级水电站因汛期管控等多重困难,有效施工时间大幅缩短。

面对前所未有的压力,在公司的统筹部署下,建设团队发扬“钉钉子”精神,积极协调外部资源,持续优化施工方案,在确保安全与质量“双达标”的基础上,全力以赴抢进度、保节点。针对作业面狭窄的施工难题,建设团队科学统筹施工节奏,全天候保障施工进度,通过增设入仓设备、提升单日浇筑产能等多项精准举措,项目日均混凝土入仓方量突破3500立方米,月浇筑强度峰值稳定超10万立方米,彻底扭转项目前期施工被动局面,按期兑现合同节点建设承诺。

牙根一级水电站是雅砻江中游“一库七级”梯级开发方案中的第2个梯级电站,总装机容量30万千瓦,安装3台10万千瓦机组,年均发电量预计可达11.53亿千瓦时。目前,项目泄洪消能建筑物海拔2595米以下混凝土结构顺利完工,完全满足合同转流要求,为泄洪消能建筑物安全过流创造了必要条件。
