近日,公司申报的《提高风电场混凝土工程一次施工合格率》《提高桩基础施工过程中的一次成孔合格率》获四川省建设工程质量安全与监理协会颁发的优秀QC成果奖,并取得证书。

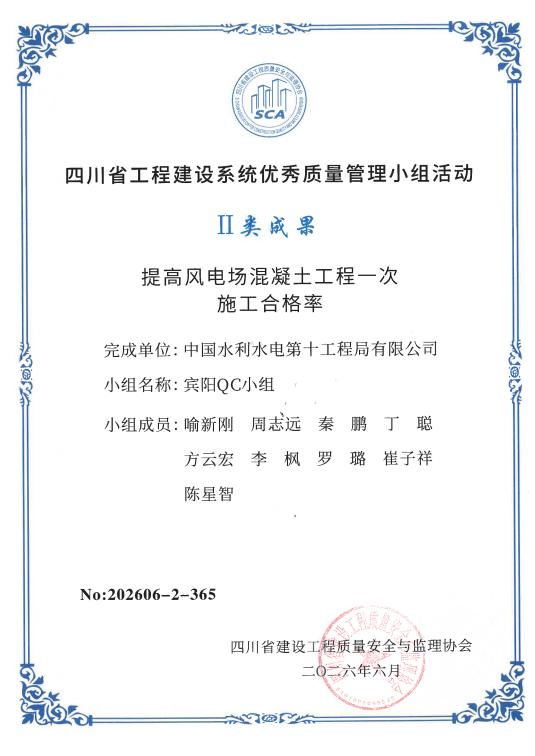

宾阳QC小组《提高风电场混凝土工程一次施工合格率》获Ⅱ类成果。小组针对风电场混凝土初期合格率90%的现状,精准锁定“模板拼缝不严密”为要因,采用黑色覆模板新材料、板缝满贴胶布及PTN密封胶不锈钢模板加固工艺,将混凝土一次施工合格率提升至96.9%,节约成本10万元,缩短工期25天。

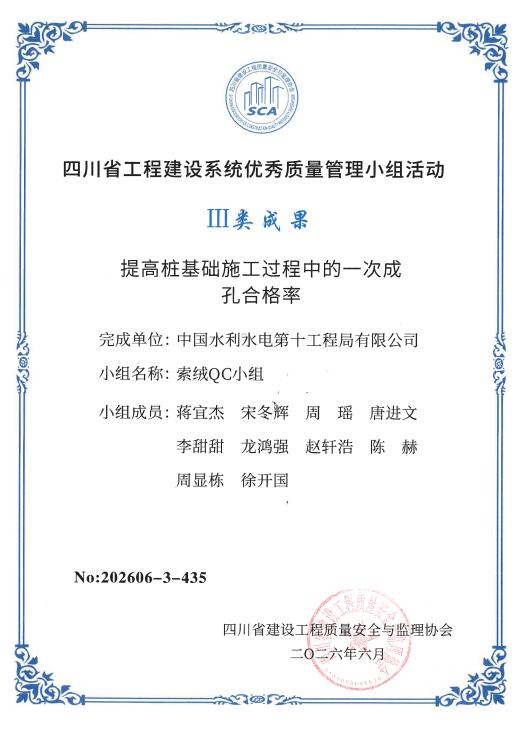

索绒QC小组《提高桩基础施工过程中的一次成孔合格率》获Ⅲ类成果。该项目位于甘孜理塘,海拔超4100米,桩基总量约24.8万根。小组针对前期一次成孔合格率仅85%的问题,锁定“垂直度偏差超标”和“孔位偏差过大”两大症结,通过推行标准化双向校正法、创新成孔标识牌复核机制等对策,将合格率提升至96%,节约成本约15万元。
