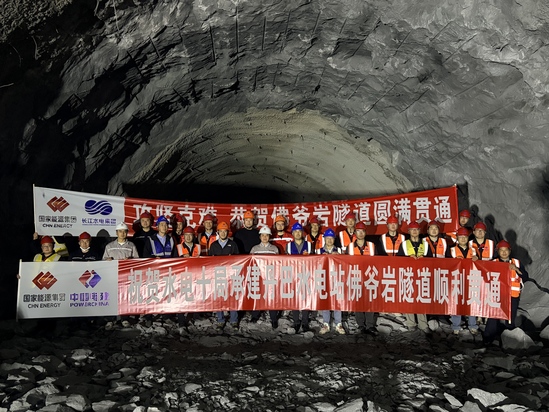

9月15日,随着隧道内最后一次爆破作业完成,丹巴水电站第一个重点控制性工程——佛爷岩隧道较原计划提前3个月贯通。
隧道施工受诸多不可控外部因素及地质灾害影响,施工期又遭遇泥石流、山体塌方滑移、恶劣天气等险情,压缩有效工期,项目节点压力巨大。建设团队主动应对,动态优化施工方案,统筹各道工序,协调破解资源卡点,调配人械设备推行错峰交叉作业,同时落实地质预报、围岩监测等安全质量管控,实现安全、质量、进度可控,以高效管控、优质履约跑出十局建设“加速度”。
佛爷岩隧道全长606米,穿越佛爷崖断裂带,是贯通5号公路全线、串联丹巴水电站下游片区施工区域的咽喉工程。隧道顺利贯通后,将彻底优化施工现场运输格局,大幅降低物料运输成本、缓解现场交叉施工压力,为后续路基、边坡、附属配套工程规模化、高效化施工奠定坚实基础。
